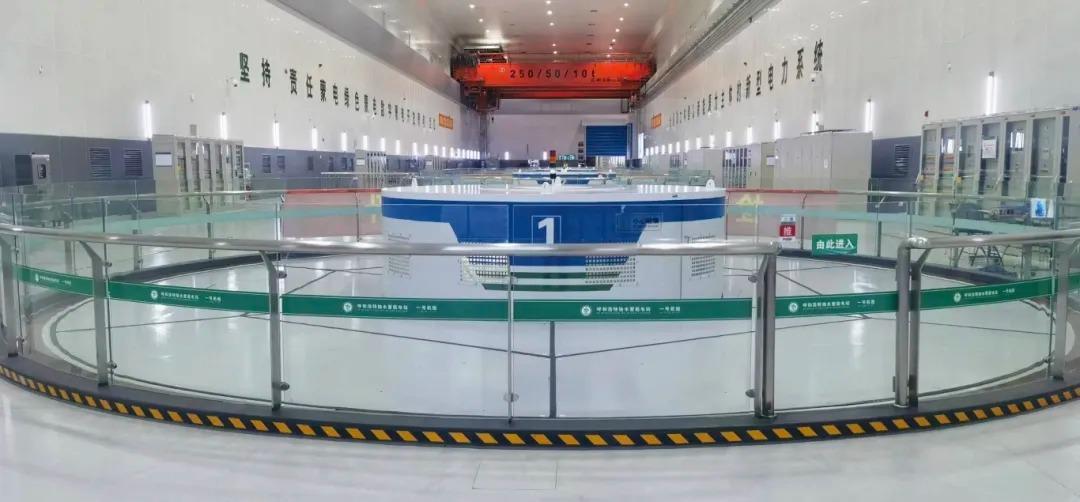

12月7日,內蒙古電力集團呼和浩特抽水蓄能電站1號機組整組啟動試驗全部完成,首次A級檢修提前2天圓滿竣工。
此次檢修完成包括A修標準項目、發變組保護系統及調速器國產化改造、止漏環更換、鏡板返廠、推力瓦處理等共計41大項、422小項作業項目,全面消除運行中存在的問題,確保機組修后健康運行。實現機組振動值從C區到A區的躍升,上導和下導擺度減小至檢修前的50%以下,徹底解決了振擺問題,顯著提升三部軸承擺度性能。
值此呼蓄電站成立二十周年暨1號機組投產十周年之際,此次檢修不僅是對團隊協作與執行力的嚴峻考驗,更是對安全管理與專業技術的實踐檢驗。經過108個日夜,圓滿完成A修任務,機組安全可靠運行水平得到進一步提升,為迎峰度冬提供堅強電力保障。
