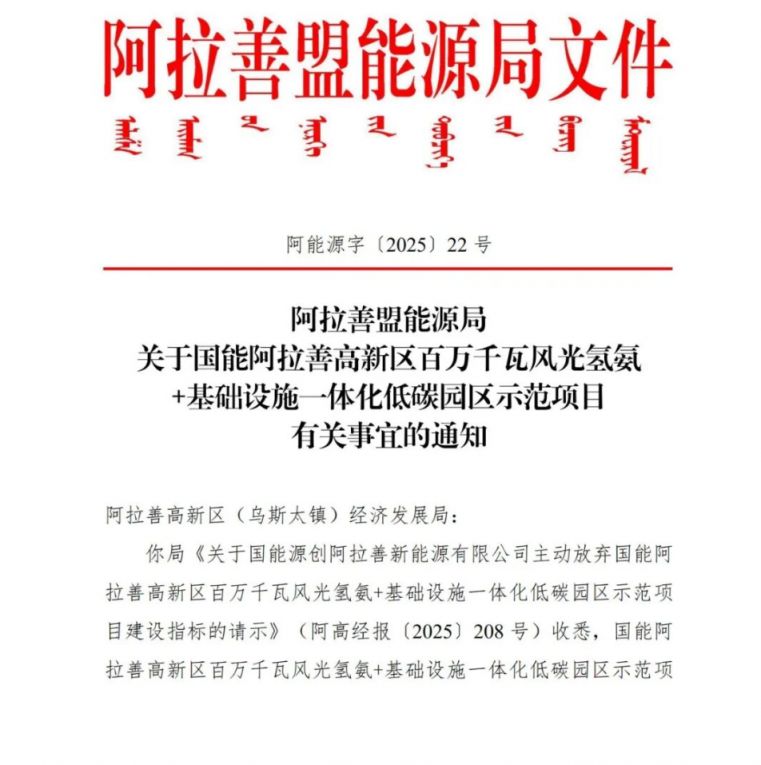

日前,阿拉善盟能源局印發《關于國能阿拉善高新區百萬千瓦風光氫氨+基礎設施一體化低碳園區示范項目有關事宜的通知》。

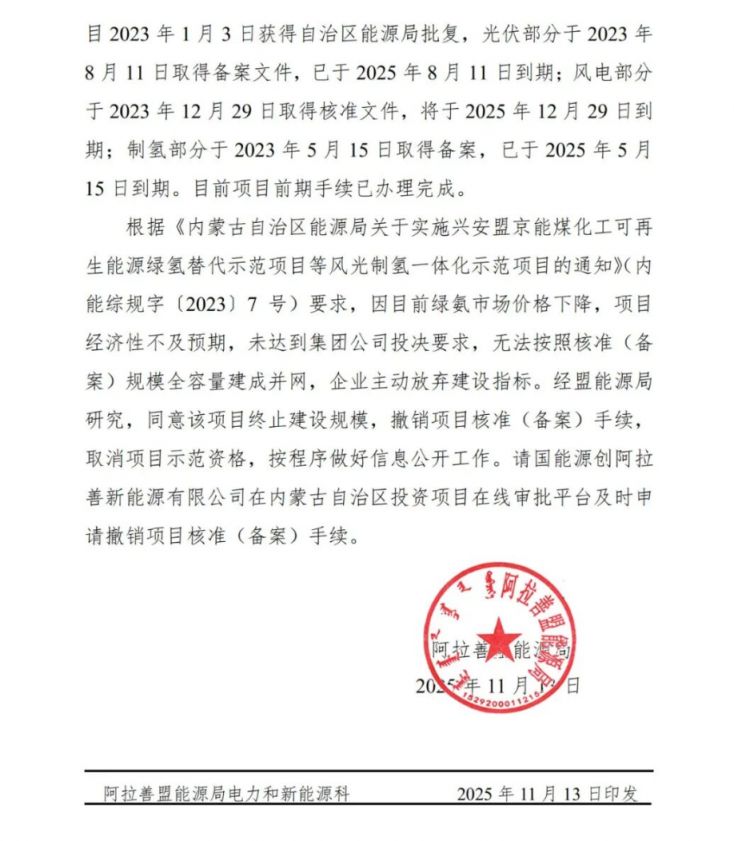

通知顯示,國能阿拉善高新區百萬千瓦風光氫氨+基礎設施一體化低碳園區示范項目2023年1月3日獲得自治區能源局批復,光伏部分于2023年8月11日取得備案文件,已于2025年8月11日到期;風電部分于2023年12月29日取得核準文件,將于2025年12月29日到期;制氫部分于2023年5月15日取得備案,已于2025年5月15日到期。目前項目前期手續已辦理完成。
但因目前綠氨市場價格下降,項目經濟性不及預期,未達到集團公司投決要求,無法按照核準(備案)規模全容量建成并網,企業(國能源創阿拉善新能源有限公司)主動放棄建設指標。
經阿拉善盟能源局研究,同意該項目終止建設規模,撤銷項目核準(備案)手續,取消項目示范資格。
公開資料顯示,國能源創阿拉善新能源有限公司屬于國家能源集團旗下企業。國能阿拉善高新區百萬千瓦風光氫氨+基礎設施一體化低碳園區示范項目總建設規模60萬千瓦(其中:風電規模40萬千瓦、光伏建設規模20萬千瓦),總投資50.8225億元,項目落地可年產2.5億Nm3氯氫。
