為護航“西電東送”大動脈平穩度冬,確保特高壓輸送通道安全穩定運行,近日,國網四川電力對白鶴灘至浙江±800千伏特高壓直流輸電工程開展投運后首次檢修。

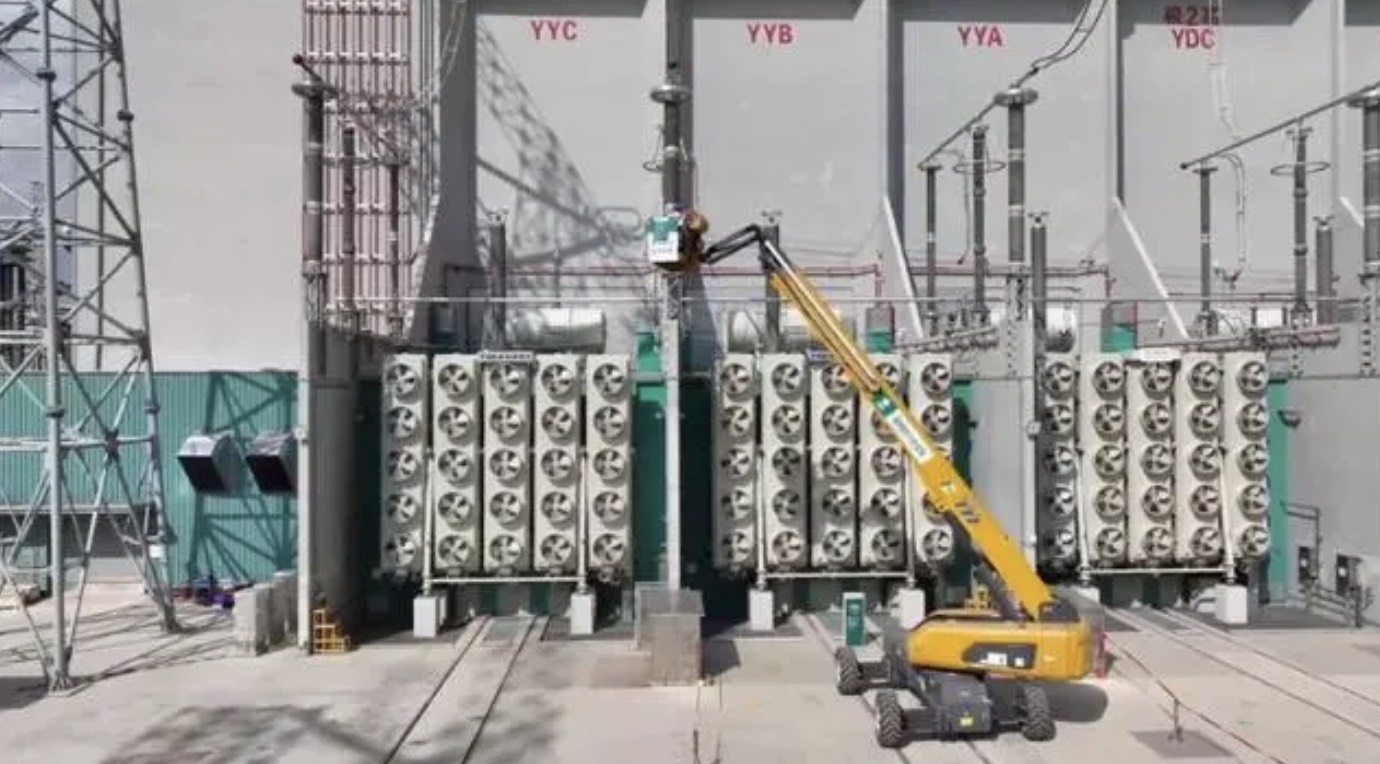

金沙換流站是白鶴灘至浙江±800千伏特高壓直流輸電工程的送端站,每年可向華東地區輸送清潔能源超300億千瓦時。此次檢修高峰期有730名參檢人員,共計開展194項檢修工作,工期持續11天。
白鶴灘至浙江±800千伏特高壓直流輸電工程的電力通道途經四川省涼山彝族自治州、宜賓市、自貢市、瀘州市等地,區段地形主要為高山、山地及丘陵。在該工程0533號跨江鐵塔,作業人員來到145.2米、相當于48層樓高的塔頂,依次對608片瓷質絕緣子進行清掃工作,減少其表面污穢,提高設備絕緣性能。
近6小時時間里,作業人員需長時間克服大風、低溫影響。本次檢修四川段共涉及297基鐵塔登塔檢查、絕緣子清掃等工作,20個作業小組陸續在不同點位開展檢修。
